Comment découpez-vous votre travail ?

Il existe une variété infinie de projets, cependant seulement 3 approches sont utilisées par la plupart des équipes qui développent des WBS.



How do you breakdown your work? par Kiron Bondale

https://kbondale.wordpress.com/2022/05/15/how-do-you-breakdown-your-work/

Le PMBOK V7 sur Amazon

La septième édition du Guide PMBOK® définit une structure de répartition du travail (WBS) comme une « décomposition hiérarchique de la portée totale du travail à effectuer par l’équipe projet pour atteindre les objectifs du projet et créer les livrables requis ».

Bien que cette définition permette de bien comprendre ce qu’est une WBS, elle ne fournit pas de conseils sur la façon d’organiser la structure d’une WBS. Ceci est utile car cela donne aux équipes la flexibilité nécessaire pour déterminer quel est le moyen le plus approprié de le faire dans le contexte de leur projet.

Bien qu’il existe une variété infinie de projets, j’ai trouvé 3 approches utilisées par la plupart des équipes qui développent des WBS.

  1. Axée sur les livrables – Chacun des composants de niveau supérieur de la WBS représente un livrable clé, et les niveaux suivants se concentrent sur la décomposition de ces livrables à un niveau de détail approprié.
  2. Axée sur les phases – Chacune des composantes de niveau supérieur de la WBS représente une phase ou une étape du cycle de vie du projet, et les niveaux suivants se concentrent sur la décomposition des extrants de chacune de ces phases ou étapes.
  3. Axée sur la responsabilité – Chacune des composantes de haut niveau de la WBS représente une partie prenante contribuant à l’exécution du projet, et les niveaux suivants se concentrent sur la décomposition des extrants produits par chacune de ces parties prenantes.

Une approche axée sur les livrables

Aide à concentrer l’équipe sur tout ce qui est nécessaire pour réaliser chaque livrable sans se soucier à ce stade de qui le fait ou quand cela serait fait. Cela peut bien fonctionner pour les projets où toute la portée d’un projet peut être décomposée dès le début, mais peut être difficile lorsqu’une approche par vagues (rolling waves) est adoptée, à moins qu’il n’y ait une identification claire des parties de planification qui doivent être élaborées à une date ultérieure.

Une approche axée sur les phases

Livre sur Amazon

Fonctionne bien avec une approche par vagues, car l’équipe n’a qu’à se concentrer sur ce qui sera achevé dans la phase à venir.

Cependant, il existe un risque que l’équipe manque des éléments clés de la portée pour des livrables spécifiques, car elle ne se concentrera pas sur la décomposition d’un seul livrable à la fois.

Une approche axée sur la responsabilité

Fonctionne bien lorsqu’il y a plusieurs parties prenantes et qu’il est nécessaire d’avoir une séparation claire des responsabilités en matière de planification et d’exécution. Elle présente le même risque que l’approche axée sur les phases, mais en plus grave, car il est possible que des livrables sous-composants soient assumés par chaque partie prenante comme étant la responsabilité d’une autre partie prenante.

Sondage auprès des professionnelles et professionnels du management de projet

J’ai mené un sondage dans le groupe PMI’s LinkedIn Project, Program and Portfolio discussion group ainsi que dans  la communauté ProjectManagement.com pour évaluer la répartition dans l’utilisation de ces 3 approches.

Sur les 141 réponses combinées :

  • 57 % utilisaient une ventilation axée sur les livrables
  • 28 % une approche axée sur les phases
  • 9 % une approche axée sur la responsabilité
  • Les 6 % restants ont indiqué qu’ils utilisaient une autre approche, mais lorsque j’ai examiné les commentaires que ces participants avaient soumis, il semble qu’ils utilisent simplement une combinaison de ces méthodes plutôt que quelque chose d’entièrement nouveau.

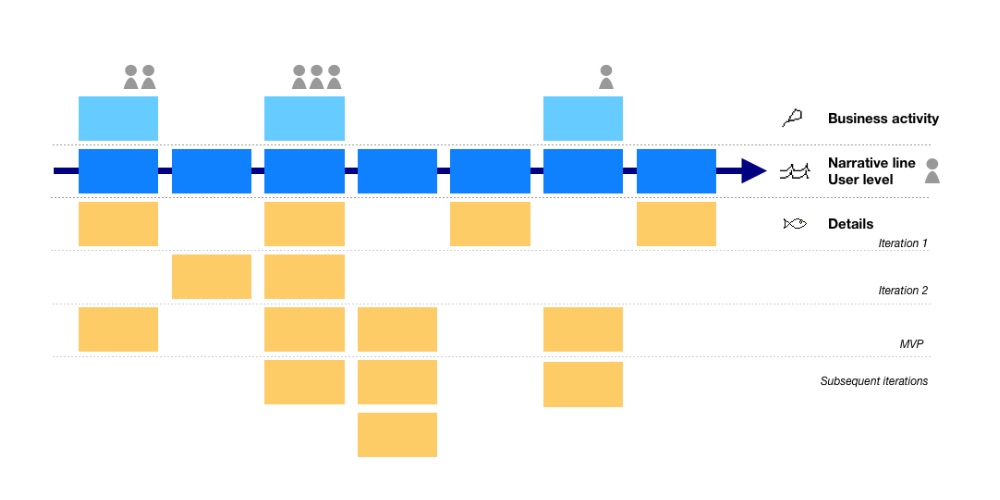

Bien que le WBS soit un outil couramment utilisé avec des projets suivant un cycle de vie prédictif, cela ne signifie pas que ceux qui suivent un cycle adaptatif ne peuvent pas en bénéficier. Si nous considérons une user story map*, il s’agit simplement d’une WBS limitée entre deux et quatre niveaux et élaborée de manière progressive. Avec une Story Map, la structure peut être orientée persona (rôle des utilisateurs) ou thème/capacité.

Quelle que soit la façon dont votre équipe choisit de décomposer la portée du travail sur ses projets, une WBS ou une variante de celle-ci doit être considérée comme un instrument précieux dans sa boîte à outils.

Partenaire de DantotsuPM, CERTyou est le spécialiste des formations certifiantes

* Une user story map est un outil puissant qui permet à une équipe agile de préparer son backlog de produit et de planifier plus efficacement les versions de produits. Une user story map capture le parcours d’un client avec le produit, y compris les activités et les tâches qu’il effectue avec le système.

n'hésitez pas à commenter les billets et à partager vos idées.

Entrez vos coordonnées ci-dessous ou cliquez sur une icône pour vous connecter:

Logo WordPress.com

Vous commentez à l’aide de votre compte WordPress.com. Déconnexion /  Changer )

Image Twitter

Vous commentez à l’aide de votre compte Twitter. Déconnexion /  Changer )

Photo Facebook

Vous commentez à l’aide de votre compte Facebook. Déconnexion /  Changer )

Connexion à %s

Ce site utilise Akismet pour réduire les indésirables. En savoir plus sur la façon dont les données de vos commentaires sont traitées.
