Les « Story Points » sont une évaluation de l’effort total qui sera exigé pour entièrement mettre en œuvre un article de l’arriéré de produit.
http://www.mountaingoatsoftware.com/blog/what-are-story-points par Mike Cohn
Les «Story Points» sont une unité de mesure pour exprimer une évaluation de l’effort total qui sera exigé pour entièrement mettre en œuvre un article de l’arriéré de produit (du « Product Backlog ») ou autre travail.
Quand nous évaluons avec des «Story Points», nous assignons une valeur de point à chaque article de l’arriéré de produit. Les valeurs brutes que nous assignons sont sans importance. Ce qui importe sont les valeurs relatives. Une histoire qui est assignée un 2 devrait représenter deux fois plus qu’une histoire qui est assignée 1. Elle devrait aussi être les deux-tiers d’une histoire qui est évaluée à 3 «Story Points».
Au lieu d’assigner 1, 2 et 3, cette équipe pourrait avoir assigné 100, 200 et 300. Ou 1 million, 2 millions et 3 millions. Ce sont les valeurs relatives qui importent, pas les chiffres isolés.
Qu’est-ce qui entre dans un « Story Point » ?
Parce que les «Story Points» représentent l’effort pour développer une histoire utilisateur, l’évaluation d’une équipe doit inclure tout ce qui peut affecter l’effort.
Cela pourrait inclure :
- Le travail pour faire
- N’importe quel risque ou incertitude dans la réalisation du travail
- La complexité du travail
En évaluant avec des «Story Points», assurez-vous de considérer chacun de ces facteurs. Voyons comment chacun impacte l’évaluation d’effort donnée pour l’histoire en question.
Le travail pour faire
Certainement, s’il y a plus à faire pour réaliser quelque chose, l’évaluation d’effort devrait être plus importante. Considérez le cas simple de développer deux pages Web. La première page a seulement un champ et une étiquette demandant à entrer à un nom. La deuxième page a 100 champs qui attendent aussi à être simplement remplis d’un peu de texte.
La deuxième page n’est en rien plus complexe. Il n’y a aucune interaction entre les champs et chacun d’eux n’est rien de plus qu’un peu de texte. Il n’y a aucun risque additionnel sur la deuxième page. La seule différence entre ces deux pages est qu’il y a plus à faire pour la deuxième page.
On devrait donc donner plus de «Story Points» à la deuxième page. Cela ne mérite probablement pas 100 fois plus de points bien qu’il y ait 100 fois plus de champs. Il y a, après tout, des économies d’échelle et peut-être que le développement de la deuxième page est seulement 2, 3 ou 10 fois autant d’efforts que la première page.
Risque et incertitude

La quantité de risque et incertitude dans un article d’arriéré de produit devrait affecter l’estimation en «Story Points» donnée à l’article.
Si on demande à une équipe d’évaluer un article d’arriéré de produit et le demandant est peu clair sur ce qui sera nécessaire, cette incertitude devrait être reflétée dans l’évaluation.
Si l’exécution d’une fonction implique le changement d’un morceau particulier de code ancien, fragile et qui n’a aucun essai automatisé en place, ce risque devrait être reflété dans l’évaluation.
Complexité
On devrait aussi considérer la complexité lors d’une évaluation de «Story Points». Repensez à l’exemple précédent de développer une page Web avec 100 champs de texte insignifiants sans interactions entre eux.
Pensez maintenant à une autre page Web, elle aussi avec 100 champs. Mais certains sont des champs date avec des gadgets de calendrier qui s’affichent en surimpression. Certains sont des champs de texte formatés comme des numéros de téléphone ou des numéros de sécurité sociale. D’autres champs ont des validations comme avec des numéros de carte de crédit.
Cet écran exige aussi des interactions entre des champs. Si l’utilisateur saisit une Carte Visa, on montre un champ CVV à trois chiffres. Mais si l’utilisateur saisit une carte d’American Express, on montre un champ CVV à quatre chiffres.
Bien qu’il y ait toujours 100 champs sur cet écran, ces champs sont plus difficiles à mettre en œuvre. Ils sont plus complexes. Ils prendront plus de temps. Il y a plus de chance que le développeur fasse une erreur et doive repasser dessus et la corriger.
Cette complexité complémentaire devrait être reflétée dans l’évaluation fournie.

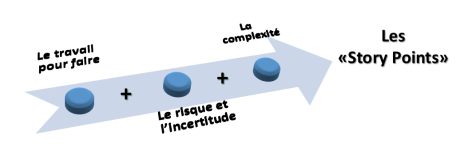

Considérez tous les facteurs : Travail, Risque et Incertitude et Complexité
Il peut sembler impossible de combiner ces trois facteurs en un chiffre et le fournir en tant qu’évaluation globale. C’est cependant possible parce que l’effort est le facteur d’unification. Les experts considèrent combien d’effort sera exigé pour réaliser le travail décrit dans un article d’arriéré de produit.
Les experts considèrent alors combien d’effort inclure pour prendre en compte le risque et l’incertitude inhérentes à l’article d’arriéré de produit. D’habitude, ceci est fait en considérant le risque d’apparition du problème et l’impact si le risque survient vraiment. Ainsi, par exemple, plus d’effort sera inclus dans l’évaluation pour un risque consommateur de temps qui va probablement arriver que pour un risque mineur et peu probable.
Les experts considèrent aussi la complexité du travail à faire. Le travail complexe exigera plus de réflexion, pourra exiger une expérimentation plus empirique, peut-être plus d’interactions avec le client, pourra prendre plus longtemps à valider et avoir besoin de plus de temps pour corriger des erreurs.
Ces trois facteurs doivent être combinés.
C
onsidérez tout dans la définition de fini (« done »)
Une évaluation de «Story Points» doit inclure tout ce qui est impliqué dans l’obtention d’un article d’arriéré de produit entièrement fini. Si la définition d’une équipe de « fini » inclut la création des tests automatisés pour valider l’histoire (et ce serait une bonne idée), l’effort de créer ces tests devrait bien sûr être inclus dans l’évaluation de «Story Points».
Les «Story Points» peuvent être un concept complexe à saisir.
Mais l’effort de bien comprendre que les «Story Points» représentent tout l’effort nécessité par le travail, la complexité du travail et tout risque ou incertitude dans le travail le vaut tout aussi pleinement.

Quels autres conseils prenez-vous en compte dans l’évaluation des « story points » ?
