Les estimations imprécises ou incorrectes dans les projets est l’une des raisons principales d’échec.
Estimating Resources for a Project: What Method to Choose?
https://www.actitime.com/project-management/project-estimation/

Les estimations imprécises ou incorrectes dans les projets est l’une des raisons principales d’échec. Leurs conséquences vont d’échéances manquées à une totale incapacité de livrer le projet. C’est pourquoi une analyse prudente du temps disponible, du budget et des compétences des ressources nécessaires exige une attention toute spéciale.
Il y a quelque temps, nous avons publié un article sur comment l’évaluation de projet fonctionnait au temps de la préhistoire (pour faire court : essentiellement comme maintenant). Mais plaisanteries mises à part, l’estimation des ressources est une partie essentielle de la planification de projet. C’est un prérequis pour correctement planifier le travail à faire, le distribuer, obtenir un échéancier et un budget approuvés et bien plus.
Comme il existe diverses techniques pour l’estimation des ressources, il n’est pas toujours évident de savoir laquelle fonctionnerait le mieux pour votre projet spécifique.
Dans cet article, nous jetons un coup d’œil aux techniques les plus communes et voyons où et quand elles peuvent être utilisées.
a. Jugement d’expert
Cette approche d’évaluation implique l’utilisation de l’expertise de spécialistes expérimentés. Parfois, elle exige la collecte et l’analyse de données adéquates, le rôle de l’expert étant l’interprétation du résultat. Parfois, elle est basée sur l’avis du spécialiste. Les experts qui sont engagés dans un processus d’évaluation basé sur cette méthode ne devraient pas nécessairement appartenir à l’équipe projet : des spécialistes externes sont souvent recrutés.
Le jugement lui-même (que ce soit juste un avis ou une interprétation de l’analyse de données) représente d’habitude la somme des expériences précédentes de l’expert et inclut sa connaissance théorique de toute méthode spécifique, de données et observations obtenues par la pratique et d’un jeu de critères.
- Pour : La capacité à prendre des facteurs uniques en considération; la capacité à utiliser des avis externes et l’expertise de spécialistes expérimentés.
- Contre : Cette approche a tendance à utiliser des avis personnels et donc le résultat est soumis aux biais des humains.
- Quand et où utiliser : Dans les projets complexes où l’évaluation qualitative n’est pas suffisante et ceux qui ressemblent de manière significative à une expérience précédente.
b. Évaluation comparative, par analogie
L’évaluation par analogie est basée sur la comparaison des progrès et résultats de projets semblables précédemment exécutés pour évaluer les ressources nécessaires sur le prochain. Les résultats positifs comme négatifs sont pris en compte. Si le projet avait été un succès, il peut être utilisé comme modèle pour estimer et planifier le nouveau projet. Si c’était un échec, l’expérience acquise peut être utilisée pour les ajustements nécessaires dans l’estimation des ressources, l’anticipation des risques, la prévention de potentiels problèmes, le management du contenu et périmètre du projet, etc.
- Pour : Une des façons les plus rapides d’estimer les ressources.
- Contre : Faible exactitude; risque élevé de conclusions erronées.
- Quand et où utiliser : Cette méthode marche le mieux pour des projets typiques avec une portée de travail similaire. Elle est souvent utilisée dans les premières étapes d’un projet pour obtenir une évaluation de haut niveau de combien de ressources seraient nécessaires.

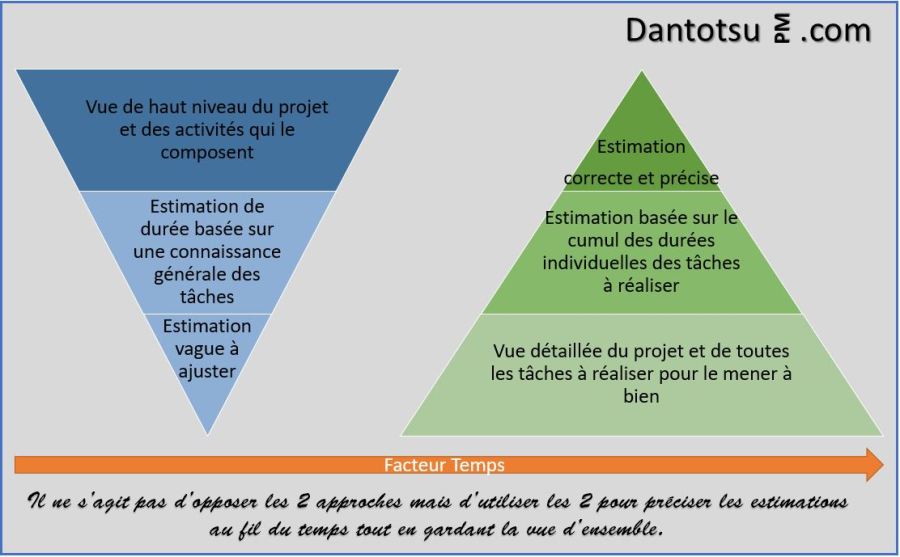

c. Évaluation de haut en bas (top-down)

La méthode d’estimation de ressource top-down est basée sur la décomposition du travail de projet en blocs de travail de haut niveau, puis estimer ceux-ci et cumuler ces évaluations. Plus tard, les gros blocs de travail de haut niveau peuvent être décomposés en plus petites parties dès que des exigences plus détaillées sont disponibles et peuvent être estimées séparément. Cette méthode d’estimation est souvent utilisée dans les projets Agiles où les résultats rapides sont primordiaux.
- Pour : Une façon rapide d’estimer les ressources et d’évaluer la viabilité du projet.
- Contre : Faible exactitude; la quantité de ressources nécessaires peut varier significativement de l’évaluation de départ.
- Quand et où utiliser : Cette méthode fonctionne au mieux dans les étapes initiales d’un projet quand une estimation grossière et rapide est exigée.
d. Évaluation de bas en haut (bottom-up)
À la différence de la technique précédente, l’évaluation bottom-up utilise les estimations de toutes les petites tâches incluses dans le périmètre du projet. Cumulées, ces estimations fournissent la pleine image de combien de ressources le projet va consommer. Logiquement, elle est utilisée à un moment où tous les détails nécessaires sur les tâches détaillées du projet sont disponibles.
- Pour : Forte exactitude du résultat, écart relativement faible entre les ressources estimées et réellement consommées.
- Contre : Un niveau élevé de détail et de temps sont nécessaires pour mettre en œuvre cette technique.
- Quand et où utiliser : Cette méthode est utilisée au moment où tous les détails de la décomposition du projet en tâches sont disponibles. Elle fournit une image relativement précise des ressources nécessaires pour achever un projet.
e. Évaluation selon un modèle paramétrique
L’évaluation par modélisation paramétrique utilise des variables pour calculer des estimations pour de futurs projets. Dans cette méthode, des variables mesurables sont utilisées pour prédire et estimer le travail à venir. Cette technique est plus scientifique que la plupart des autres approches, car elle permet de compter sur ses données comme une base précise pour planifier les tâches de projet.
- Pour : La méthode assure une exactitude maximale de l’estimation résultante.
- Contre : La complexe collecte de données est et leur traitement sont des parties indispensables pour utiliser cette méthode.
- Quand et où utiliser : On considère cette méthode comme universellement applicable, mais elle marche bien surtout dans des domaines où des paramètres de projet peuvent être calculés à l’avance (la construction, l’architecture etc.) et où des données précises sont cruciales dans les premières étapes.
f. Évaluation à 3 points
Cette méthode d’estimation provient de PERT (Program Evaluation and Review Technique) et utilise trois estimations pour calculer l’estimation finale : optimiste, très probable et pessimiste. Le résultat est calculé selon une moyenne pondérée de ces trois évaluations originales.
- Pour : La méthode permet de tenir compte d’estimations et d’avis de participants variés, elle permet une automatisation et peut fournir rapidement des résultats.
- Contre : Des quantités significatives de données et de granularité de détails sont exigées.
- Quand et où utiliser : La méthode est utilisée dans les projets où la planification est basée sur PERT et dans des projets où l’incertitude est réduite en utilisant des évaluations à trois points comme technique de management du risque.
Bien plus qu’un outil de gestion de projet | |
Découvrir l’ERP de gestion de projet |
Résumé
Le choix de la bonne méthode d’estimation dépend des spécificités du projet, des pratiques générales dans la société ou dans l’équipe, du domaine dans lequel le projet est exécuté et bien d’autres facteurs.
Ces simples indications sur les diverses méthodes d’estimation sont destinées à vous donner rapidement une vue d’ensemble de ce qui pourrait ou pas fonctionner pour votre projet spécifique et vous donner un aperçu de comment et où elles marchent le mieux.
