Nous avons tous entendu le terme quelque part dans un cours de management de projet ou un livre de préparation à l’examen PMP : EVA, Analyse de Valeur Acquise. Selon le Corpus de connaissance en management de projet, l’analyse de valeur acquise est “une méthode objective de mesurer la performance d’exécution du projet en termes de portée, de temps et de coût.”
Dans la théorie, ces concepts de management de projet semblent louables, mais dans la vie réelle nous avons besoin de conseils complémentaires pour appliquer ces concepts à nos projets. Après tout, combien d’entre vous établissent en réalité un diagramme de réseau de votre planning de projet et conduisent un cheminement avant et arrière de celui-ci ?
En discutant avec un groupe de chefs de projet sur leurs défis dans des programmes récents, j’ai réalisé une enquête informelle de leur connaissance d’EVA. Dans mon étude non scientifique, j’ai constaté que ces chefs de projet avaient entendu le terme EVA, mais ne savaient pas comment ou pourquoi EVA devrait être appliquée à leurs projets. Aucun des chefs de projet n’a uniformément appliqué EVA à travers leurs projets dans leur organisation. J’ai continué cette enquête informelle avec d’autres chefs de projet et j’ai trouvé seulement quelques EVA comprises et effectivement appliquées sur leurs projets.
Qui a peur d’EVA ?
L’analyse de valeur acquise est une excellente technique pour évaluer la santé du projet et appliquer sa métrique pour manager votre projet. L’analyse de valeur acquise est aussi une manière efficace de communiquer avec votre client sur le budget total et la performance d’exécution du planning du projet. La valeur acquise n’est pas difficile à calculer si vous pouvez vous rappeler quelques formules et appliquer quelques calculs simples.
Les calculs d’EVA proviennent de la mesure des caractéristiques de santé de projet. La santé de projet est souvent mesurée en termes de temps, coût et portée et est souvent mentionnée comme “la Triple Contrainte.” À la fin d’une semaine ou d’une période, le chef de projet prépare typiquement un statut d’avancement et récapitule le statut sur le temps, le coût et la portée en utilisant un simple statut rouge, orange ou vert. L’approche « feux de signalisation » est utilisée pour identifier des projets à risque et qui nécessitent l’attention du management.
Le problème avec cette approche est que cela devient très subjectif à la perception et influençable. Un chef de projet peut entrer en réunion d’avancement avec un statut rouge et le statut est magiquement changé en quelques heures en orange ou vert avant une réunion de revue avec le sponsor. Encore plus mauvais, un projet peut annoncer vert chaque semaine et un jour avant la date de lancement de projet, le projet devient soudainement rouge. La nature humaine essaye de rationaliser des points de vue multiples dans un statut unique. Pendant le processus d’évaluation, il n’y a aucune métrique objective pour mesurer la santé actuelle ou prédire la performance d’exécution future. Heureusement, EVA fournit une évaluation objective de santé du projet et inclut les premiers indicateurs de problèmes d’exécution.
L’analyse de valeur acquise est une évaluation à un instant donné qui mesure la santé du projet en posant trois questions clefs. Une fois que vous avez répondu ces questions, la métrique de valeur acquise peut facilement être calculée :
- Selon le plan, combien de travail devriez-vous avoir achevé ? (Valeur Projetée)
- Combien de travail avez-vous achevé en réalité? (Valeur Acquise)
- Combien cela a-t-il coûté pour réaliser ce travail ? (Coût Réel)
La Valeur Projetée (PV : Projected Value) représente le coût budgétisé de toutes les tâches qui ont été planifiées pour avoir déjà commencé et fini en ce moment.
La Valeur Acquise (EV : Earned Value) représente la somme de toutes les dépenses pour le travail achevé en ce moment.
Les dépenses réelles (AC : Actual Cost) sont les dépenses réelles effectives du travail réalisé. Il est important de se rappeler que EV est basé du budget original de projet. Les néophytes d’EVA confondent souvent le coût réel avec la valeur acquise. L’exemple suivant dépeint EVA en action.
Supposez qu’une petite amélioration de logiciel de quatre semaines soit budgétisée 10,000 €. En donnant le statut pendant la troisième semaine, le chef de projet décide que son équipe a achevé seulement 50 pour cent (50%) du travail. Basé sur le planning du projet, on a prévu que l’équipe aurait achevé 75 pour cent (75%) du travail à la troisième semaine. Le chef de projet a aussi remarqué qu’ils ont dépenser 9,000 € jusqu’à ce jour sur le projet. Quelle est l’état de santé global du projet ?
Dans cet exemple, la valeur projetée est 7,500 €. Basé sur le planning de projet, l’équipe devrait en avoir réalisé 75 pour cent. La valeur projetée peut être calculée en multipliant le pourcentage de complétude prévu par le budget de projet.
PV = % Complétude Prévu * Budget de Projet = 75 % * 10,000 € = 7,500 €
La valeur acquise est calculée en multipliant le pourcentage réel de complétude par le budget de projet. La valeur acquise donne la somme de valeur que le projet a livré jusqu’à ce jour.
EV = % Réel Complétude * Budget de Projet = 50 % * 10,000 € = 5,000 €
Enfin, les dépenses réelles pour livrer 50 pour cent du projet étaient 9,000 €. Les dépenses réelles sont calculées en suivant à la trace les coûts réels par rapport au budget du projet.
AC = 9,000 €

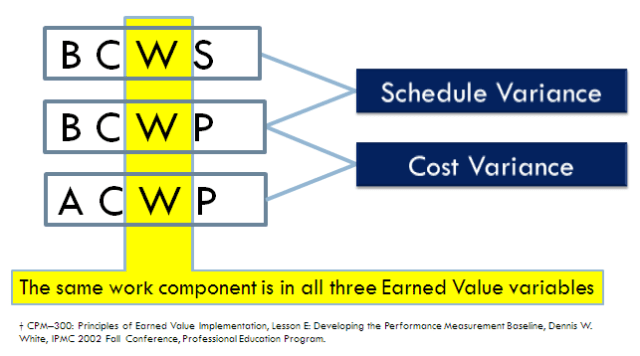

En appliquant ces calculs, nous pouvons déterminer le coût et prévoir des variances. L’écart de coûts (CV : Cost Variance) mesure la différence entre les dépenses réelles du travail exécuté et le budget de projet. La variance de planning (SV : Schedule Variance) est une mesure du progrès réel par rapport au planning de projet. Ces variances sont décrites par deux équations simples.
CV = EV – AC
SV = EV – PV
La variance de coûts pour ce projet est 5,000 € – 9,000 € =- 4,000 €. La variance de planning pour ce projet est 5000 € – 7,500 € =- 2,500 €. En passant en revue les variances de coût et de planning, le chef de projet veut que les variances soient à zéro ou plus élevées. Des variances positives indiquent des économies de coût ou une plus grande efficacité. Cependant, ceux-ci devraient être examinés pour confirmer que les données de coût ou d’efficacité de planning sont correctes. Dans cet exemple, le projet a des variances de coût et de planning négatives.
En passant en revue ces calculs, le chef de projet peut rapidement voir que le projet a dépensé 90% de son budget pour achever seulement 50% du travail. Le projet est en retard au niveau planning et coûtera davantage que le budget prévu. Le chef de projet devra probablement réduire la portée, prolonger les délais ou obtenir plus de financement pour délivrer l’amélioration de logiciel originale.
Deux calculs finaux sont faits pour déterminer et les index de performance de coût d’exécution de planning. Les index de performance de coût d’exécution de planning sont utiles dans la communication d’une évaluation objective de santé de projet aux parties prenantes du projet. Chaque index représente un ratio de performance d’exécution soit budgétaire soit en temps.
L’index de performance d’exécution de coût (cost performance index : CPI) est une mesure de la valeur acquise d’un projet comparée aux dépenses réelles encourues.
L’index de performance d’exécution de planning (Schedule Performance Index : SPI) est une mesure de progrès réel du planning du projet. En passant en revue ces calculs, les index devraient être proches de 1 ou supérieurs. Si le nombre est égal à 1, le projet est en accord avec le prévisionnel. S’il est supérieur à 1, le projet est en avance.
CPI = EV / AC
SPI = EV / PV
Dans l’exemple de projet, le CPI est 0.55 et le SPI est 0.66. Les deux nombres sont inférieurs à 1 et le planning de projet et le budget ont besoin d’être examinés. Si le projet continue à ce rythme, il en coûtera à la société un total de 18,181 € pour compléter un projet à l’origine budgétisé pour 10,000 €. Pour calculer l’estimation à l’achèvement (Estimate At Completion : EAC), divisez le budget original (Budget At Completion : BAC) par l’index de performance d’exécution de coût.
EAC = BAC/CPI
Qui a encore peur d’EVA?
Si vous pouvez répondre à trois questions, soustraire et diviser alors vous pouvez appliquer EVA pour fournir une évaluation objective de santé de votre projet. EVA exige que des chefs de projet suivent les dates de début et de fin réelles de projet tout en comparant les dépenses réelles à la base de référence de coûts du projet. En adoptant EVA sur vos projets, vous renforcerez les bons principes de management de projet.
En présentant le statut d’un projet, l’approche par « feux de signalisation » peut être remplacée par les valeurs objectives de SPI et de CPI. Si vos clients et management préfèrent toujours parler en termes de feu de signalisation, établissez des gammes utilisant les index de SPI et de CPI pour déterminer le statut rouge, orange ou vert. On pourrait considérer un projet avec un index SPI supérieur à 0.95 est vert ou que tout projet avec un CPI inférieur à 0.85 passe immédiatement en rouge. Si votre projet à une variance de 15 pour cent par rapport à son budget, vous devrez gagner en efficacité de manière significative pour finir le projet dans le budget. Établissez vos propres gammes et continuez à utiliser une définition cohérente et objective pour récapituler le statut du projet.
Si le management de projet avait un tableau de bord, je chercherais un SPI et une jauge de CPI pour m’aider à diriger les prochains pas de mon projet. La métrique fournit une évaluation objective de santé du projet basée sur le plan de projet. Si EVA est nouvelle pour votre organisation : vos clients, les membres de l’équipe et la direction devront être formés à l’interprétation d’EVA.
J’explique à mes clients et management exécutif que mon travail est de m’assurer que les index de SPI et de CPI sont aussi proches de 1 que possible. S’ils ne sont pas égaux à 1 ou supérieurs, mon travail est d’expliquer les écarts et de partager mon plan pour remettre le projet sur les rails et délivrer avec succès. Après un peu d’orientation et quelques périodes de revues d’avancement, mes clients ont commencé à me demander les SPI et CPI de leur projet. Ils ont été également intéressés par l’évidence objective qui prouvait que leur projet était sur les rails.
Après l’étude d’EV, PV, AC, CPI, SPI et autres acronymes, il peut devenir difficile de se rappeler comment suivre à la trace tous ces chiffres et calculs. Heureusement, Microsoft Project suit à la trace toute cette information pour vous et en quelques clics de souris et une simple division; vous pouvez ajouter cette métrique à votre rapport d’avancement. Pour plus d’information sur l’analyse de la valeur acquise et MS Project, s’il vous plaît voir l’article à paraître prochainement : “How to Calculate EVA with MS-Project.” Si vous voulez conduire une orientation sur la valeur acquise avec vos membres d’équipe voyez cette présentation.
